黒麋峰電站主接地網改造成功
- 發布時間:2021-12-31
- 發布者: 本站
- 來源: 原創
- 閱讀量:
2019年,黑麋峰電站接地電阻高達0.65歐,嚴重影響電站的安全運行。2020年,黑麋峰電站委托中國電建中南院設計改造主地網,改造目標值0.45歐。2021年7月,黑麋峰電站投入近千萬元巨資進行地網改造,改造施工由長沙科智防雷工程有限公司負責。下庫水下地網主材采用150平方毫米銅絞線,主地網與廠房的聯接線采用185銅絞線,項目總共采用銅材超80噸!改造后經東北電科院測試,接地電阻為0.39歐。接地效果遠低于設計值!

▲營地接地網施工圖

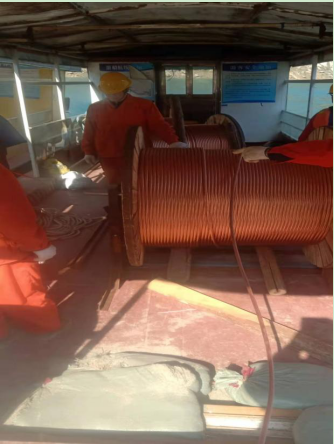

▲水下接地網施工圖

▲獨立第三方測試圖
